别急着把高票点子叫作行动方案(下)-从「说得清楚」到「真的能执行」

作者┃Laura



系列说明|这是上下两篇的下篇。
上篇说明,高票通常只是值得继续发展的信号:点子必须先成为让人听懂的方案。本文从这里继续,讨论方案如何成熟为决策就绪方案、如何运用同意梯级看见支持与担忧,以及怎样把决定落实为可执行、可追踪的行动计划。即使没有读过上篇,也可以从下方的五阶框架快速进入。
本文核心
方案让人听懂;决策就绪方案让人敢于做决定;行动计划让决定真的开始发生。

先用一分钟回到五阶框架

Open Quest 产出成熟度五阶框架把工作坊产出分成五层:点子、候选点子、方案、决策就绪方案,以及行动/执行计划。它不是业界既有的标准五阶段模型,而是 Laura/Open Quest 为引导实践整理的工作框架,用来判断产出成熟到哪里、下一步需要什么引导动作。

层次 关键问题 引导者动作 典型产出
1 点子
(Idea)
我们可以做什么? 产生(Generate):打开可能性。 一组想法。
2 候选点子
(Shortlisted Idea)
哪些值得继续发展? 筛选(Prioritize):澄清、分类、初筛。 少数方向。
3 方案
(Proposal)
这个点子具体是什么? 发展(Develop):说明对象、需求、做法、范围与效果。 能被理解、质疑与比较的方案。
4 决策就绪方案
(Decision-ready Proposal)
是否已具备做决定的条件? 决策(Decide):检视选项、依据、风险、取舍与建议。 足以支持通过、不通过或暂缓的方案。
5 行动/执行计划
(Action / Implementation Plan)
决定以后,具体怎么做? 执行(Execute):明确行动、负责人、时间与追踪。 可以启动与追踪的计划。

产生(Generate)→ 筛选(Prioritize)→ 发展(Develop)→ 决策(Decide)→ 执行(Execute)

方案面向理解;决策就绪方案面向判断

这是五阶框架里最值得分清楚的一道线。方案(Proposal)回答的是:“我们想做什么?”它至少要让没有参与前面发散的人也能理解:为谁解决什么问题、准备怎么做、范围在哪里、期待发生什么。

决策就绪方案(Decision-ready Proposal)则继续回答:“为什么值得这样做?和什么相比?依据是什么?会牺牲什么?如果决定通过,组织是否真的有条件往下走?”

方案让人听懂;决策就绪方案让人敢于做决定。

“决策就绪方案”是本文为英文 Decision-ready Proposal 采用的中文名称,强调它不只是“可以拿去表决”,而是已经准备到足以支持判断的程度。我没有找到权威机构把这个词定义成统一格式,因此不把它包装成既有标准。它的支撑逻辑来自决策品质(Decision Quality):决策教育基金会(Decision Education Foundation)将高品质决策归纳为六个彼此相扣的要素——有帮助的决策框架、具创造性的替代选项、有用资讯、清楚的价值与取舍、可靠推理,以及贯彻选择的承诺。

实务上,方案可以先粗后细

如果时间充足,可以先让团队形成初步方案(Initial Proposal),只写到足以理解与初步比较;确认值得继续后,再把少数方案发展成决策就绪方案。这样不会要求每个刚出现的点子都投入同等研究成本。如果时间有限,也可以把两步合并,但引导者仍要知道自己正在跨越“理解”与“判断”两种不同任务。

决策就绪方案:三组八项检查

八项检查可以整理成三组:先对准要决定什么,再建立足以判断的依据,最后确认组织能否承诺。其中有些问题适合在会前先向发起人或决策者确认,有些则需要参与者在会中共同发展。

三组 检查要素 引导者要确认什么? 配送服务示例
A 对准决定 1 决策框架(Decision Frame)
会前优先
现在要决定什么?谁有权决定?范围与时点是什么? 决定是否核准两店三个月配送试点,而不是泛谈“配送好不好”。
A 对准决定 2 清楚方案(Clear Proposal)
会中发展
大家是否在谈同一个具体版本? 对象、门槛、范围、合作方式、试行期与量化目标已说清楚。
A 对准决定 3 建议与请求(Recommendation / Ask)
会前对焦、会中形成
建议哪一个选择?希望决策者现在做什么? 建议外包试点,请核准预算、门店范围与继续/停止规则。
B 建立依据 4 真正选项(Alternatives)
会中发展
是否存在可比较的选择,而不只剩做/不做? 外包、自营、小范围测试、暂不启动。
B 建立依据 5 判断标准(Criteria & Values)
会前对焦、会中确认
我们根据什么判断?哪些价值与目标更重要? 顾客价值、成本、速度、营运复杂度、到店采购与学习价值。
B 建立依据 6 必要资讯(Useful Information)
会前准备、会中补充
哪些事实与不确定性会显著改变选择? 需求、报价、预算效益、门店能力与供应商条件。
C 确认承诺 7 风险与取舍(Risks & Trade-offs)
会中判断
得到什么、牺牲什么?主要风险能否接受或管理? 提高便利与采购量,但增加成本、投诉与流程复杂度。
C 确认承诺 8 承诺条件(Commitment Feasibility)
会前确认、会中承诺
如果决定通过,组织是否真的有条件往下走? 已有决策支持者、负责人、基本资源与进入执行规划的空间。

这八项不是要把每个点子都做成五十页商业提案,也不是要求所有问题都有答案。决策品质的过程强调根据决定的重要性与复杂度,在“太快决定”和“研究过度”之间取得平衡。真正需要处理的是那些一旦答案不同,就可能改变选择的问题。

决策就绪,不是把所有问题都研究完;而是把足以改变决定的问题处理够。
知识框|什么是同意梯级量表?
不是简单的赞成/反对

同意梯级量表(Gradients of Agreement Scale)由 Sam Kaner、Duane Berger 与 Community At Work 团队发展,用不同层次呈现成员对一个清楚方案的支持程度。它不是把复杂意见压成二元表态,也不等同于多数票表决;它更像一张“支持度地图”,帮助团队看见强烈支持、保留、担忧或不同意,以及这些位置背后的理由。

使用时有两个前提。第一,方案必须足够清楚,否则每个人可能在回应自己想象中的不同版本。第二,团队要事先说明决策规则:这次是咨询、普查支持程度、寻求共识,还是据此做最终决定。若整体支持程度不够高,低支持位置背后的保留与担忧,正是修改和强化方案的重要资讯。

延伸学习:Open Quest 引导力二阶课程会详细教授同意梯级量表的设计、主持与解读,包括如何处理保留意见,以及如何运用支持度背后的资讯改进方案。

回到配送案例:如果“提供配送服务”仍停在点子或候选点子层,同意梯级量表只会测到大家对一个模糊方向的投射。更合适的顺序是,先把它发展成至少第三层的清楚方案;若团队要据此做资源承诺,再补足第四层所需的判断条件,然后才用同意梯级量表看见支持、保留与担忧。工具没有错,关键是把工具放在对的成熟度上。

第四层和第五层,有时会一起被决策

五层是产出成熟度的区分,不代表每个项目都必须依序制作五份文件。有些组织会先批准方向,再由执行团队发展详细行动计划;另一些组织若看不到负责人、初步时程与资源安排,就无法做出有意义的决定。在后一种情境里,决策就绪方案通常会包含一版足以判断可行性的初步行动/执行计划,第四层和第五层便会一起提交。
可以分开的是文件;不能断开的,是决策与执行之间的责任。

决定之后,怎样才算真正的行动/执行计划?

一旦团队或决策者已经选择要做什么,就进入行动/执行计划(Action / Implementation Plan)。美国疾病控制与预防中心(CDC)的行动计划指南反复出现几个核心问题:要发生什么行动、由谁执行、何时完成、需要什么资源,以及如何知道已经完成。不同组织会使用不同模板,但从引导设计的角度,我会把字段分成“一定要有”与“依情境决定”。\

类别 内容 引导者检查问题
一定要有
(Must Have)
1. 目标/预期成果
2. 具体行动或任务
3. 明确负责人(Owner)
4. 时间点/期限
5. 完成证据、成功指标或检视方式
我们为什么做?
谁在什么时候做什么?
如何知道完成或需要调整?
依情境决定
(Context-dependent / Good to Have)
资源与预算;里程碑;任务依赖;风险与应对;沟通对象与频率;升级/治理机制;试点与学习回路;变更规则。 这项行动的规模、风险、跨部门程度、组织阻力与不确定性,是否需要额外结构?

这里的“依情境决定”不是说这些字段不重要,而是考验引导者对客户现实的理解。若组织内部追踪机制成熟、行动单纯且责任清楚,未必需要复杂的风险登记或治理架构;但如果跨部门协作困难、变革阻力明显、参与者回去后缺乏自行梳理和推动的能力,那么沟通、依赖关系、阻力处理、升级机制与检视节点就可能从“有则更完整”升级成“一定要有”。

也因此,“下个月加强宣传”“由大家一起推动”“持续观察”通常还不是行动计划。它们缺少可承担的责任与可检视的承诺。一个最小但有效的写法,可以是:“9 月 12 日前,由会员营运负责人完成两家试点门店的沟通脚本与常见问题;9 月 18 日培训完成;上线后每周追踪咨询量、订单与投诉原因,并在第 6 周由项目决策支持者(Sponsor)主持继续/调整/停止检视。”

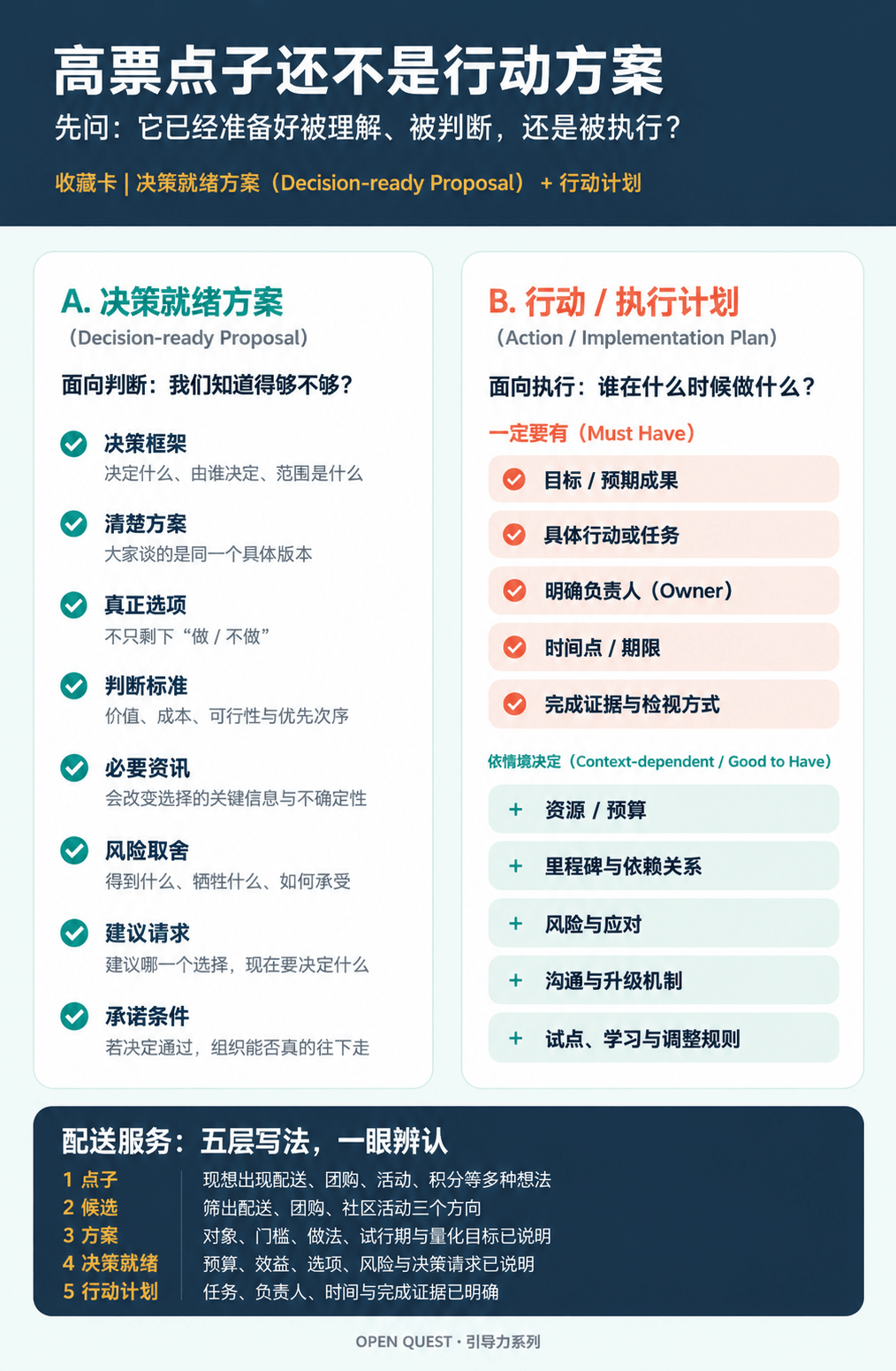

图 1|“高票点子还不是行动方案”收藏卡

客户说“行动方案”时,引导者要继续对焦颗粒度

很多流程设计的问题,表面上看起来像是工具选错了,其实更常见的是:我们没有先说清楚这一步需要什么成熟度的产出。于是脑力书写接龙(Brainwriting)产生的点子,被贴点投票选出来后立刻叫作方案;一个还没有版本与范围的方向,又被拿去测试支持程度;最后大家写下“加强宣传、持续改善”,就被当成行动计划。每一个工具都可能用得很认真,但产出之间缺少了发展。

如果引导者自己在目标里写“形成五个行动方案”,或客户要求“请交付五个行动方案”,我们都不应直接接受这个模糊名称。专业的做法是继续追问:您期待的五个成果,要到哪一种颗粒度?

  • 只是五个点子吗?我们只需要打开可能性。
  • 是五个候选方向吗?我们需要完成澄清、分类和初步筛选。
  • 是五份方案吗?别人需要能够理解、质疑与比较。
  • 是五份决策就绪方案吗?决策者需要看见依据、选项、预算效益、风险与取舍。
  • 还是五份行动/执行计划?行动、负责人、时间和检视方式必须足以启动。

这组追问不是把客户的用词纠正得更学术,而是帮助双方对齐交付物的颗粒度。因为每往下一层,工作坊所需的时间、资料、参与角色、决策权与方法都会改变。若客户真正需要第五层,却只给了产生点子的时间与人员,问题并不是引导者最后少写几个栏位,而是一开始就没有为那个成果配置足够条件。

Open Quest 产出成熟度五阶框架的价值,就是增加一套可以共同使用的专业词汇。它让我们不必笼统地争论“这算不算行动方案”,而能具体说清楚:目前在哪一层、下一层还缺什么、这场工作坊准备做到哪里。

结语
收敛的终点不是高票,而是一项足以承受决策、资源与执行责任的共同选择。
资料来源与延伸阅读
